  • 题型:选择题 题类:单元测试 难易度:易

    年份:2022

    网络图的主要优点是(  )
    A.编制简单 B.直观易懂 C.计算方便 D.工序逻辑关系明确
  • 题型:选择题 题类:单元测试 难易度:中档

    年份:2022

    关于双代号网络图中的实箭线,下列说法不正确的是(  )
    A.一条箭线与其两端的节点表示一项工作 B.箭线的长短反映该工作持续时间的长短 C.箭线的长短不反映该工作持续时间的长短 D.箭头节点表示工作的结束,箭尾节点表示工作的开始
  • 题型:选择题 题类:单元测试 难易度:易

    年份:2022

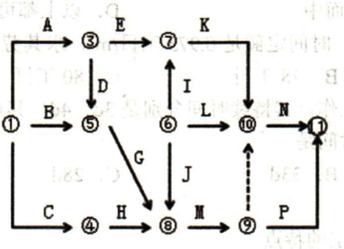

    某分部工程双代号网络图如下图所示,图中错误是(  )
    A.存在循环回路 B.节点编号有误 C.有多个起点节点 D.有多个终点节点
  • 题型:选择题 题类:单元测试 难易度:易

    年份:2022

    在某工程网络计划中,工作M的最迟完成时间为第30天,其持续时间为7天,工作M有三项紧前工作,它们的最早完成时间分别为第13天、第15天和第17天。则工作M的总时差为(  )
    A.8d B.6d C.5d D.3d
  • 题型:选择题 题类:单元测试 难易度:中档

    年份:2022

    工作C有两项紧前工作A、B,其持续时间为A=3d,B=4d,其最早开始时间相应为第4d和第5d,C工作的最迟开始时间为第10d,则C的总时差为(  )
    A.ld B.8d C.7d D.0d
  • 题型:选择题 题类:单元测试 难易度:易

    年份:2022

    对于无紧后工作的工作,其自由时差等于计划工期与本工作_____之差。(  )
    A.最早开始时间 B.最早完成时间 C.最迟开始时间 D.最迟完成时间
  • 题型:选择题 题类:单元测试 难易度:中档

    年份:2022

    关于网络计划,下列说法正确的是(  )
    A.关键线路上不可以存在虚工作 B.双代号时标网络计划中自始至终不出现波形线的线路就是关键线路 C.双代号时标网络计划中波形线的水平投影长度就是该工作的总时差 D.单代号网络图中不存在虚箭线
  • 题型:选择题 题类:单元测试 难易度:易

    年份:2022

    在计算双代号网络计划时间参数的过程中,网络计划的计算工期不等于(  )
    A.以网络计划终点节点为完成节点的工作的最早完成时间的最大值 B.以网络计划终点节点为完成节点的工作的最早完成时间的最小值 C.网络计划终点节点的最早时间 D.关键线路的持续时间
  • 题型:选择题 题类:单元测试 难易度:易

    年份:2022

    双代号网络图中处理箭线交叉的方法不包括(  )
    A.过桥法 B.断路法 C.指向法 D.虚线法
  • 题型:选择题 题类:单元测试 难易度:易

    年份:2022

    某公司总承包了某新建学校工程项目包括办公楼、教学楼、宿舍楼,实训楼各三栋,该公司针对整个学校工程制定的施工组织设计属于______施工组织设计(  )
    A.施工组织总设计 B.单位工程 C.分部分项工程 D.施工图设计
