  • 题型:计算题 题类:单元测试 难易度:中档

    年份:2022

    某分部工程有A、B、C、D、E五个施工过程,分四个施工段组织流水施工,流水节拍均为3天,A、B间有1天技术间歇时间,B、C间有1天搭接时间,试计算步距和工期。
  • 题型:计算题 题类:单元测试 难易度:中档

    年份:2022

    某三层砖混结构房屋主体结构由砌砖墙、安装模板、浇筑梁板混凝土3个施工过程组成,它们的流水节拍均为3d,安装模板后要帮扎钢筋2d才能浇筑梁板混凝土,梁板混凝土浇筑完后要养护1d,试确定每层楼的施工段数。
  • 题型:计算题 题类:单元测试 难易度:中档

    年份:2022

    设某工程进行现浇钢筋混凝土楼板这一施工过程,设置专业队(组)每工作班出工人数为15人。某施工段上需浇混凝土量为86立方米,时间定额为10.5人。天/(10立方米),采用三班连续施工,不留施工缝,求其流水节拍。(2d)
  • 题型:计算题 题类:单元测试 难易度:中档

    年份:2022

    某工程进行现浇钢筋混凝土梁施工,专业队每工作班出工人数为6人。某施工段上需浇混凝土量为180m3,产量定额为5m3/工日,采用两班连续施工,求其流水节拍。
  • 题型:计算题 题类:单元测试 难易度:中档

    年份:2022

    某分项工程由I、Ⅱ、Ⅲ、V四个施工过程组成,已知流水节拍均为3天,其中Ⅱ与Ⅲ之间有技术间歇1天。本工程有八个施工层,层间有组织间歇2天。拟组织等节拍流水施工,试计算施工段数及工期。
  • 题型:计算题 题类:单元测试 难易度:中档

    年份:2022

    根据下表数据,绘制双代号网络图,用图上计算法计算时间参数,并算出工期。
    工序 A B C D E F G H
    紧前 工作 A A A B、C、D B D E、F、G
    工序 时间 4 6 9 6 3 7 6 2
  • 题型:计算题 题类:单元测试 难易度:中档

    年份:2022

    按下表绘制双代号网络图。
    工序 名称 A B C D E F G H I
    紧前 工序 —— A A C B C B D E E、F G H
  • 题型:计算题 题类:单元测试 难易度:中档

    年份:2022

    下表中,根据各工作的紧后工作,填写各工作的紧前工作,并绘制双代号网络图,并计算各节点参数,确定工期。
    工 序 A B C D E F G H I J
    紧前工作
    紧后 工作 C E F E F D G G H H I J J
    工序 时间 4 3 2 4 3 7 5 4 2 2
  • 题型:计算题 题类:单元测试 难易度:中档

    年份:2022

    计算下列双代号网络图的时间参数,确定工期,并找出关键线路。
  • 题型:计算题 题类:单元测试 难易度:中档

    年份:2022

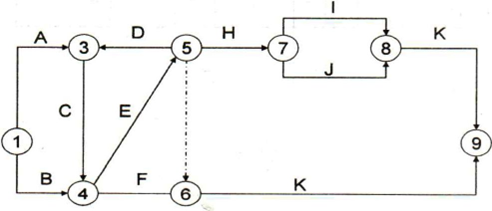

    某分部工程双代号网络计划如下图所示,找出图中的错误部分,并说出错误的原因
